Flamanville 3 est le premier réacteur EPR français de génération III+

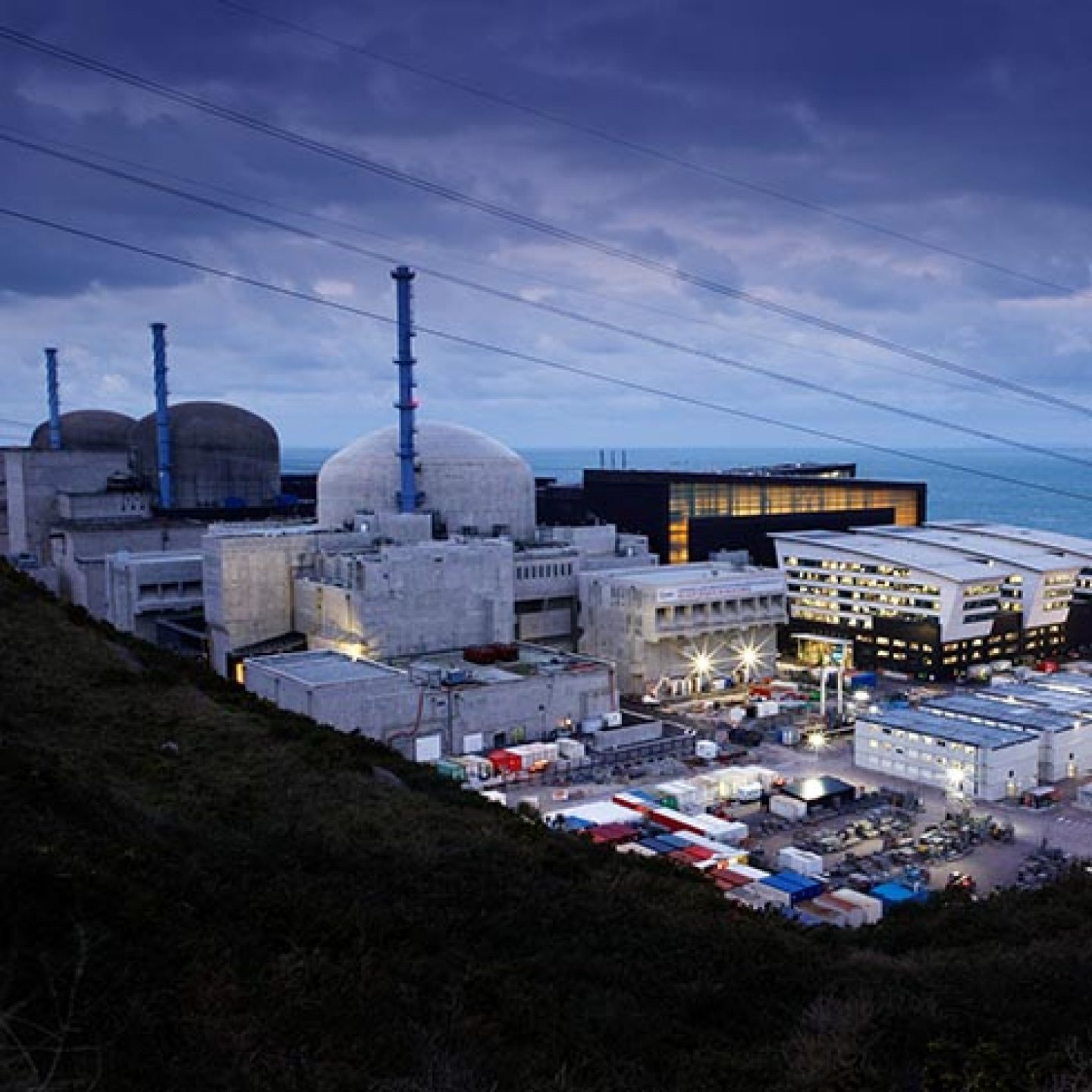

Vue de Flamanville 3, 2 et 1 - © EDF
Le projet Flamanville 3 (FA3) s’inscrit dans le programme de renouvellement du parc nucléaire français. Implanté dans le Cotentin, il représente l’une des réalisations industrielles majeures associées à la technologie EPR en Europe.
Framatome a accompagné EDF dans la conception, la réalisation et la mise en service du réacteur, en fournissant la chaudière nucléaire et le combustible. Le projet a mobilisé l’ensemble des expertises de l’entreprise : ingénierie de conception et de sûreté, fabrication des composants majeurs, maîtrise de la supply chain, activités de construction sur site, essais physiques et de démarrage, ainsi que déploiement du contrôle-commande opérationnel et de sûreté.
La mobilisation de Framatome se prolonge au-delà de l’entrée en exploitation. Les équipes de la Base Installée assurent le support technique, l’ingénierie d’exploitation, la maintenance, les modifications et la capitalisation du retour d’expérience. Cette continuité illustre la capacité de Framatome à accompagner ses clients sur l’ensemble du cycle de vie des réacteurs.
Le réacteur EPR constitue aujourd’hui une référence en matière de sûreté, de performance opérationnelle et de performance industrielle. Il représente le standard le plus avancé des réacteurs à eau pressurisée actuellement en exploitation.
Dates clés
- 2005 : Signature du contrat de fourniture de la chaudière nucléaire (NSSS)
- Décembre 2007 : Coulée de la première dalle
- Juillet 2013 : Installation du dôme
- Mai 2014 : Premiers essais de mise en service de la salle de commande
- Septembre 2014 : Introduction du 1er générateur de vapeur
- Novembre 2014 : Installation du pressuriseur dans le bâtiment réacteur
- Avril 2015 : Installation des 3 générateurs de vapeur
- Été 2015 : Finalisation des montages mécaniques des circuits primaires
- Février 2016 : livraison du couvercle de cuve du réacteur sur site
- Avril 2016 : Livraison des mécanismes de commande de grappe
- Mars 2017 : Début des essais d’ensemble avec le démarrage des chasses en cuve
- Octobre 2017 : Début des essais fonctionnels cuve ouverte
- Décembre 2017 : Début des essais à chaud
- Août 2020 : Début des réparations et remise à niveau des soudures du circuit secondaire principal
- Juin 2021 : livraison de la totalité du combustible
- Mai 2023 : Fin du chantier de réparation et remise à niveau des soudures du circuit secondaire principal
- Octobre 2023 : Démarrage des essais de requalification d’ensemble
- Mai 2024 : Obtention de l’attestation de conformité de la chaudière
- Mai 2024 : Délivrance de l’autorisation de chargement par l’Autorité de Sûreté Nucléaire
- Septembre 2024 : Première divergence de Flamanville 3
- Décembre 2024 : Première connexion au réseau électrique
- Mai 2025 : Essai de perte de stabilité du réseau électrique (BAS108)
- Juillet 2025 : Atteinte du palier 60% de Puissance Nominale
- 14 décembre 2025 : Atteinte de 100% de Puissance Nominale
- 26 avril 2026 : Fin de la séquence des Essais de Démarrage
